Дорожная карта внедрения Битрикс24 в крупной компании: цели, стадии, место в инфраструктуре

Суть статьи коротко

Битрикс24 как “единое окно доступа к сервисам” решает задачи построения коммуникаций в крупной компании. ИНТЕРВОЛГА умеет запускать такие системы и интегрировать их с корпоративным ПО.

Если вас интересует внедрение единого информационного пространства в компании от 150 человек – вам сюда. В статье мы даем описание последовательности шагов, ожидаемых затрат и рисков, готовые приемы.

ИНТЕРВОЛГА рекомендована компанией 1С-Битрикс для крупных внедрений Битрикс24. У нас есть знания, опыт, Enterprise-кейсы и собственные наработки.

По запросу мы проводим предпроектный анализ и даем детальную дорожную карту с учетом особенностей вашей компании.

Проблема: Коммуникация в коллективе от 150 человек

Чем больше в компании сотрудников, тех хуже с единым информационным полем. Люди перестают узнавать друг друга в лицо, решение рабочих вопросов усложняется, коммуникации – рвутся.

Причина этого проста – человек как биологический вид комфортно работает с 5-10 близкими товарищами, а “теоретический” предел знакомых – 150 человек. Таков максимальный размер первобытного “племени”.

В 21 веке люди умеют решать серьезные задачи и собирают для этого крупные коллективы. Но проблемы биологии никуда не делись – без специальных средств коммуникация в большом сообществе будет плохой.

Плохой – медленной, неэффективной, требующей кучи бумаг. Никто не любит бюрократии, однако почти всегда большая компания (даже современная) страдает именно этим – усложнением документооборота.

Добавляют проблем, как ни странно, современные информационные технологии. У “склада” своя программа, у “продавцов” своя, аналитики работают в Excel, основной способ обмена – электронная почта и чаты.

Все это приводит к падению эффективности. Парадокс: в 21 веке команда из трех человек в пересчете на сотрудника работает многократно эффективнее чем “офисное здание” из 3000 специалистов.

А должно быть наоборот: укрупнение компании помогает разделению труда и должно экономить силы людей на непрофильных операциях. Каждый может сосредоточиться на своем. Польза от внедрения CRM в компании В чем же проблема? Где узкое место современного офиса? В избытке информации, людей и “программ”. Не удается сосредоточиться на своем участке работы, если замена клавиатуры требует служебной записки.

Решение: Битрикс24 - меньше “программ” для одного сотрудника

Битрикс24 должен быть “единым окном” доступа к корпоративной информации и сервисам. Корпоративный интранет-портал уменьшает число “программ” где работает каждый человек. Возможности Битрикс24 В статье мы расскажем как это сделать, что потребуется подготовить на каждом этапе. Мы разработали подробную дорожную карту для такого комплексного внедрения.

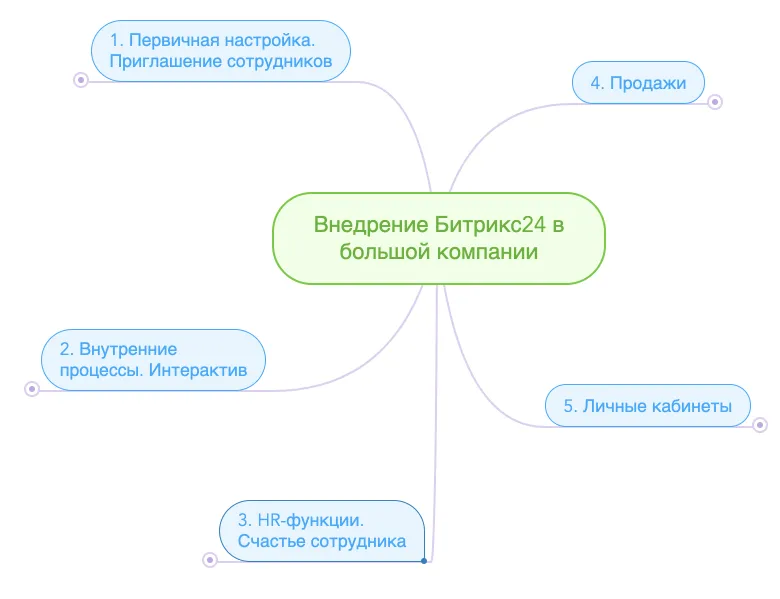

Внедрение состоит из пяти стадий, на каждой нужно пройти пять шагов. В каждой компании есть свои особенности, но общая логика внедрения и настройки Битрикс24 должна быть именно такой.
Направление использования Б24 Блоки связаны между собой, но легко отключаются. Если для вашей компании определенный блок не актуален – мы исключим его из плана внедрения, остальные не пострадают.

Каким компаниям подойдет наш сценарий внедрения?

Сценарий подходит производственным, строительным и сервисным компаниям от 150 до 3000 человек, где 3 и более уровня иерархии, департаменты и филиалы.

Структурам с сильной отраслевой спецификой (для примера: образовательным кластерам или фармацевтическим сетям) мы разрабатываем персональные планы внедрения.

Дорожная карта внедрения Битрикс24 в большой (от 150 человек) компании

Проверенные и реализованные нами этапы.

Стадия 1 “Первичная настройка. Приглашение сотрудников”

Можно привести коня к водопою, но нельзя заставить его пить.
Цель первой стадии – обеспечить минимально жизнеспособный набор сервисов, чтобы сотрудники могли начать пользоваться системой.

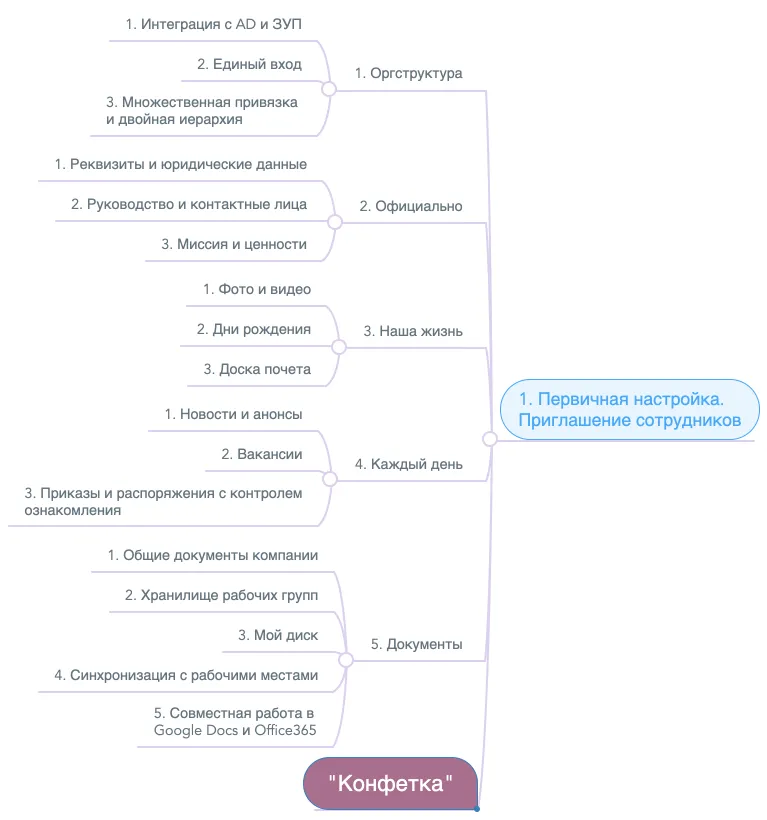

На этой стадии выполняется загрузка оргструктуры, базовой информации о компании и сотрудниках, предоставляются первые полезные сервисы. Загрузка оргструктуры компании Важно чтобы людям в компании было приятно получить приглашение в интранет-портал Битрикс24, чтобы там была актуальная информация и полезные сервисы. Нужна “конфетка”. В каждой компании она своя.

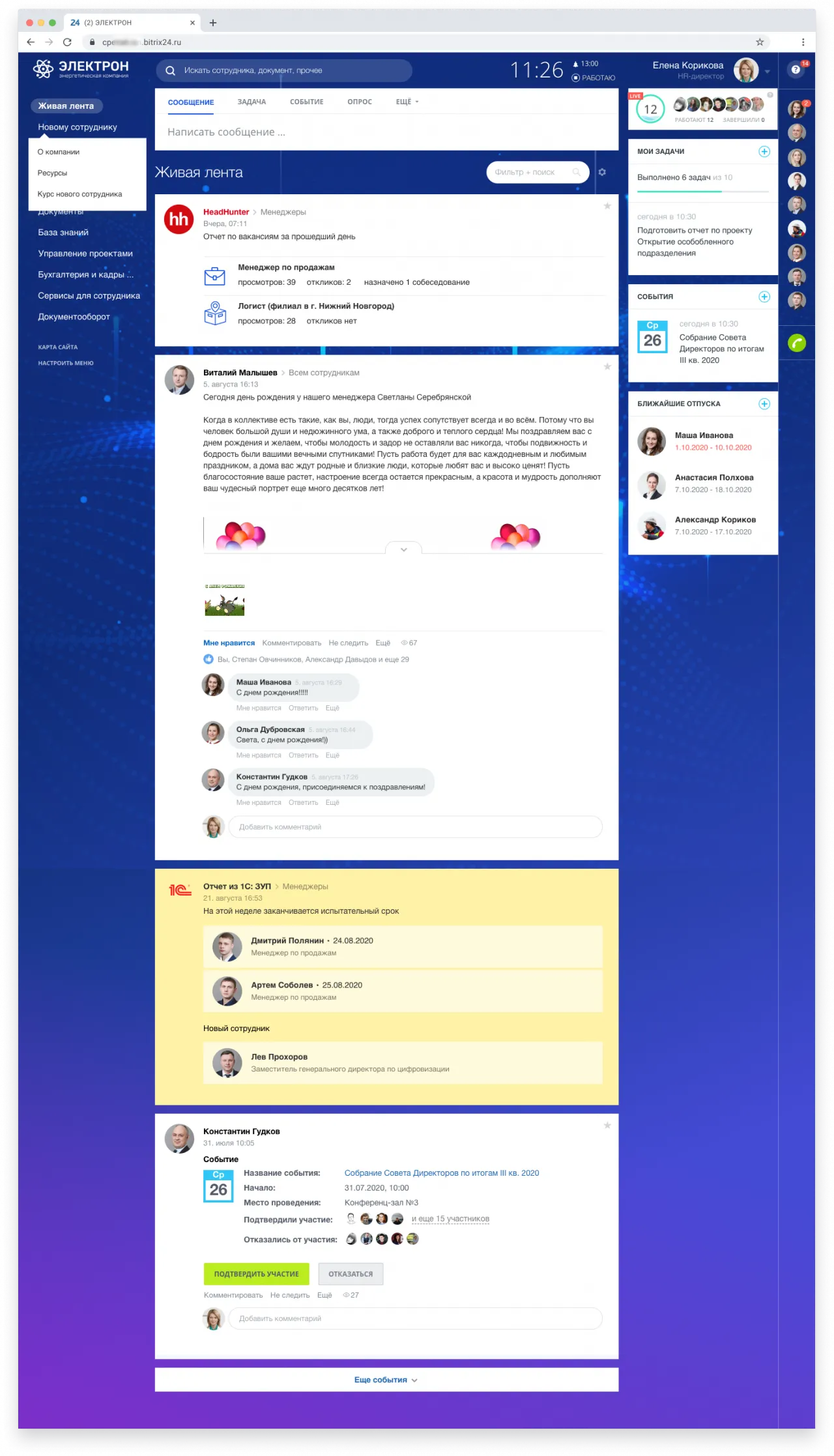

Пример главной страницы портала крупной организации (показан интерфейс HR-директора): Главная страница внутреннего портала крупной организации

Вопросы

Если вы – руководитель проекта создания внутреннего интранет-портала, для успеха на первой стадии вам потребуется ответить на вопросы:
  • В какой программной системе сейчас хранится актуальная информация об оргструктуре компании: департаментах, отделах, руководителях?
Типовые ответы:
  1. MS Active Directory;
  2. 1С:Зарплата и Управление Персоналом;
  3. нигде (в этом случае “точкой правды” о структуре становится Битрикс24).
Ответы, которые сделают первую стадию дольше:
  1. структура департаментов в AD, а должности и состав отделов в ЗУП;
  2. у нас несколько “доменов” и экземпляров ЗУП;
  3. права доступа сотрудников хранятся в сторонней системе;
  4. все сложно, нужен обмен в режиме реального времени.
  • Где сейчас хранится официальная информация компании? Кто подготовит ее публикации?
  • Организована ли работа с вакансиями в цифровом виде? Есть ли специализированная программа или личный кабинет на сайте с вакансиями? Как часто появляются новые вакансии? Нужна ли автоматическая публикация вакансий в портале?
  • Что “приятного” мы можем предоставить сотрудникам на первой стадии?
Варианты ответа:
  1. меню ближайшего кафе или корпоративной столовой;
  2. справочник телефонов и дней рождения;
  3. автоматизировать “болезненный” процесс (даже из следующей стадии).
ИНТЕРВОЛГА знает какие варианты можно предложить и как провести опрос.

Ресурсы

Для успеха первой стадии вам нужно привлечь:
  1. Грамотного внедренца Битрикс24 с компетенциями интегратора. Выбор лицензии, установка системы и формирование общего видения с лидерами проекта в компании – основа успеха;
  2. Специалистов по ИТ. Конфигурацию и количество серверов под требуемую нагрузку (диск, количество пользователей, вычислительные задачи, интеграции) рассчитает компания-внедренец;
  3. HR, маркетинг и PR-отделы для предоставления информации.
Таблица требуемых ресурсов для первой стадии внедрения (для компании, где работает 150-200 человек).

Ресурс

Примерно рабочих часов

Границы бюджета

Лицензия Битрикс24

От 139 тысяч рублей

Руководитель проекта на стороне Заказчика

30 – 100

Заявка на уточнение

Внутренние сотрудники: IT, HR, PR, маркетинг

40 – 100 в сумме

Заявка на уточнение

Компания-внедренец с компетенциями интегратора

80 – 150

Заявка на уточнение

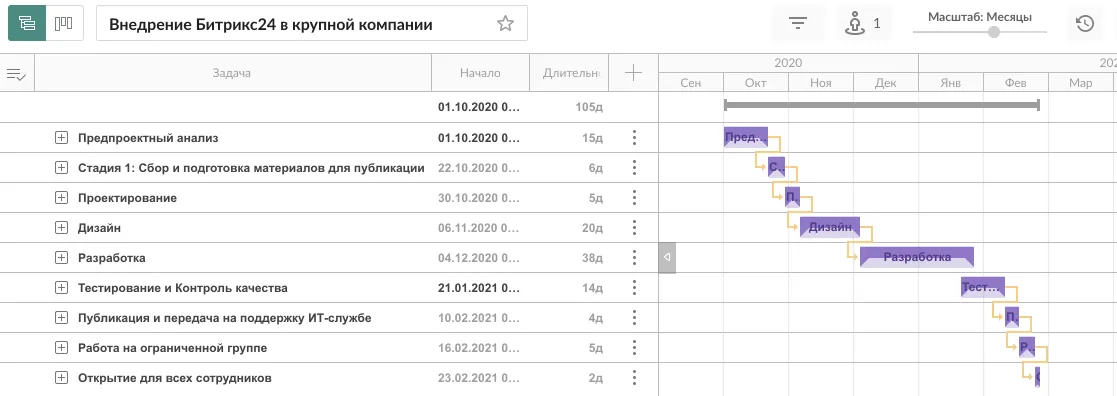

Диаграмма Гантта первой стадии внедрения

Диаграмма Гантта при внедрении Б24 Мы готовы разработать план проекта внедрения для вас и диаграмму Гантта.

Результаты

Ожидаемые результаты первой стадии:
  1. Оргструктура импортирована, автоматически обновляется при изменениях в материнских системах;
  2. Сотрудники входят в интранет-портал, пользуясь единым паролем домена (или отдельным паролем);
  3. Доступна вся официальная информация, нужная сотрудникам;
  4. Обновления неформальной жизни, корпоративные праздники и объявления доступны;
  5. Приказы и распоряжения, новости и события известны сотрудникам из единого источника;
  6. Сотрудники работают со своими файлами из любого места, доступно разделение по правам доступа и синхронизация с локальными дисками на рабочих местах;
  7. Современный интерфейс, удобное мобильное приложение и “своя” информация нравятся людям.

Готовые материалы ИНТЕРВОЛГИ для успеха первой стадии

Мы готовы разработать адаптированную под ваши особенности дорожную карту.

Стадия 2 “Внутренние процессы и электронный документооборот в Битрикс24”

На живой кости мясу недолго нарасти.
На второй стадии наша задача – “запустить жизнь” внутри корпоративного портала. Если на первой стадии мы давали “конфетку”, чтобы облегчить старт, то на второй запускается сразу много полезных разделов.

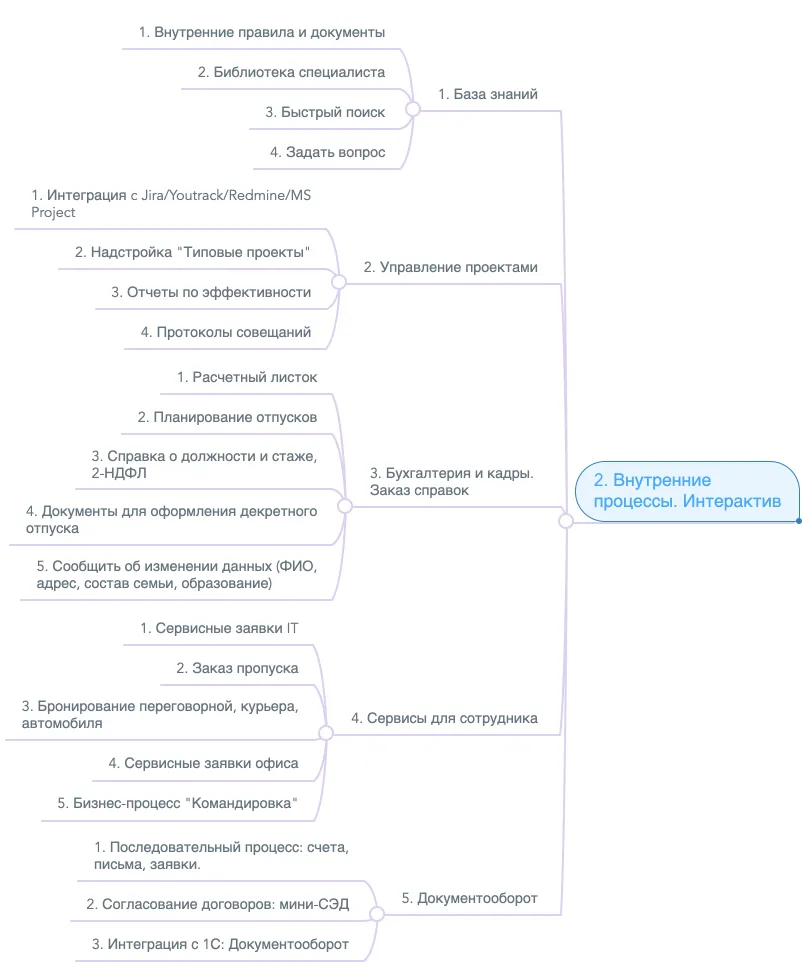

Внутренние процессы в Б24 Вторая стадия – ключевая. Теперь сотрудник сможет каждый день решать свои проектные и организационные задачи в Битрикс24.

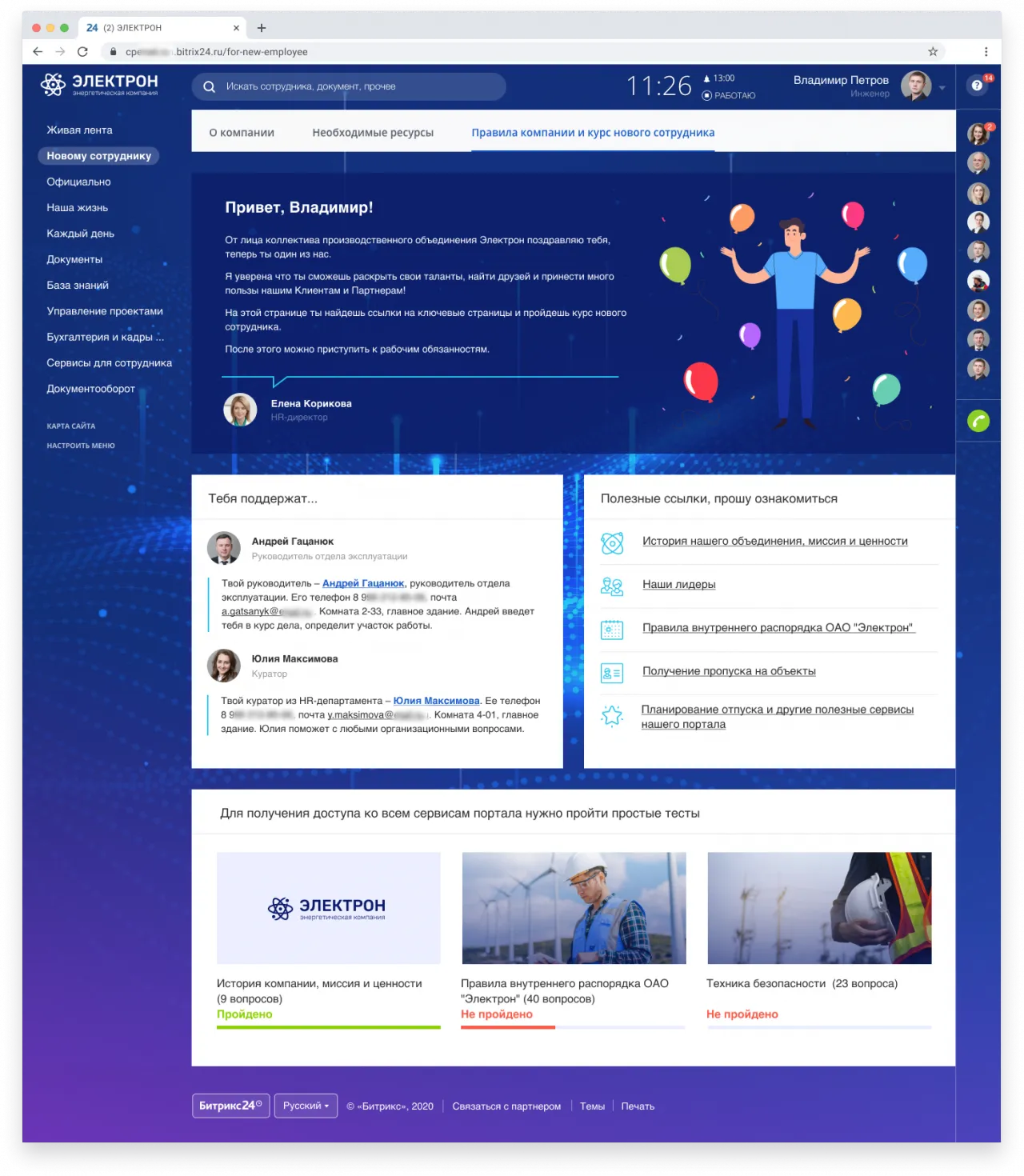

Пример страницы "Новому сотруднику"
Страница Новому сотруднику

Вопросы

Для второй стадии потребуется собрать требования подготовить много информации:

База знаний.
  • В каком виде представлена корпоративная база данных? Например:
  1. документы MS Office / PDF / Google Docs;
  2. сайт или набор веб-страниц;
  3. программное обеспечение со специальным доступом;
  4. бумажные каталоги и справочники;
  5. есть только оглавление и некоторые документы, база знаний в разработке.
  • Требуется ли разделение доступа к базе знаний (по должностям или подразделениям)?
Управление проектами.
  • Какие системы в компании используются для управления проектами? ПланФикс / Jira / Youtrack / Redmine / MS Project / Специальные программы?
  • Хотят ли пользователи этих проектных программ перейти на другую систему? (Например, в раздел “Задачи и проекты Битрикс24”?) если да, нужно собрать требования и настроить Битрикс24 если нет, нужно определиться с интеграцией между Битрикс24 и системой управления проектами. Самые распространенные “создать задачу из Б24, отследить прогресс в проектной системе” и “получить отчет по состоянию задач и проектов в Живой ленте Битрикс24”.
  • Какие важные проекты для компании являются типовыми и часто повторяемыми? Например:
  1. старт производства нового объекта;
  2. открытие новой торговой точки;
  3. запуск крупной маркетинговой акции;
  4. корпоративные мероприятия: конкурсы, праздники, конференции, слёты дилеров.
Для планирования, отслеживания и аналитики типовых проектов в Б24 ИНТЕРВОЛГА разработала специальное готовое решение, интегрируемое с MS Project.
  • Как сейчас назначаются, проводятся и протоколируются совещания? Как связаны задачи с итогами совещаний?
ЭЛЕКТРОН - Управление проектами Бухгалтерия и кадры. Заказ справок.
  • Налажен ли кадровый учет в 1С: ЗУП? Какие отраслевые особенности есть в оформлении отпусков и режима рабочего времени? Например – “Вахтовый режим для части сотрудников”;
  • Какие 3-5 видов документов чаще всего запрашивают сотрудники в бухгалтерии и HR-службе?
Сервисы для сотрудника.
  • Что в офисах приходится “бронировать”? Переговорные? Курьерские задачи? Автомобили и специальную технику? Как выглядит процесс согласования?
  • Сколько сервисных (ИТ- и бытовых-) поступает в соответствующие службы в неделю? Какие виды заявок самые частые или болезненные?
  • В каких ИТ-системах отслеживается исполнение заявок?
  • Хотят ли ИТ-служба и АХО сменить свои системы на Битрикс24?
  1. если да, нужно собрать требования и настроить Битрикс24 под конкретный бизнес-процесс заявки;
  2. если нет, нужно определиться с интеграцией между Битрикс24 и системой управления проектами;
  3. самый распространенный вариант “создать заявку через Битрикс24 или по почте и получить ответ”.
  • Какие процессы в офисе чаще всего повторяются и идут малоэффективно? Например, как выглядит бизнес-процесс “командировка” в жизни?

Настройка для HR на портале Электрон Электронный документооборот в Битрикс24.
  • Какие системы документооборота внедрены в компании? Довольны ли ими? Какую часть требуемого документооборота покрывают эти системы?
  • Какие документы должны согласовываться быстро по простым маршрутам (для них – бизнес-процессы будут настроены Битрикс24)? Примеры:
  1. заявки на оплату с помещением в платежный календарь;
  2. справки;
  3. коммерческие предложения.
  • Как согласуются новые договоры? Сколько стадий, ответственных, сколько видов маршрутов? (Если “менее 10” на каждый вопрос – рекомендуется подключить и настроить Мини-СЭД для Битрикс24).
  • Есть ли в компании требования к документообороту согласно ГОСТ Р 7.0.97-2016 или других стандартов, подразумевающих учет, хранение и быстрый доступ к десяткам видов документов? (Если да – рекомендуется внедрение 1С: Документооборот и интеграция его с Битрикс24).

Результаты

Ожидаемые результаты второй стадии:
  1. Люди активно пользуются корпоративным интранетом для решения частых задач;
  2. Сократилось число писем по электронной почте и физических бумаг;
  3. Сотрудники меньше переключаются между различными программами и могут больше времени отдать основным обязанностям;
  4. Руководство получило инструменты прозрачного контроля различных процессов и картину занятости служб.

Готовые материалы ИНТЕРВОЛГИ для успеха второй стадии

Вторая стадия – ключевая в проекте. Как правило, именно ради этого компания хочет внедрить работающий интранет-портал. Но и вопросов по ней очень много.

Ресурсы

Таблица требуемых ресурсов для второй стадии внедрения требует предварительного анализа состояния дел. ИНТЕРВОЛГА проведет обследование и подготовит проект.

Ресурс

Примерно рабочих часов

Границы бюджета

ИТ-служба

Заявка на уточнение

Бухгалтерия

HR

Проектный офис

АХО

Компания-внедренец с компетенциями интегратора

Стадия 3 “Удобство сотрудников”: HR-задачи

– А поцеловать?
Ключевая задача после запуска всех основных процессов в Битрикс24 – кадры и счастье людей. Компания выросла, с ней вырос интранет. Это целый мир, в котором нужно разобраться. Нужно сделать людям “легко”.

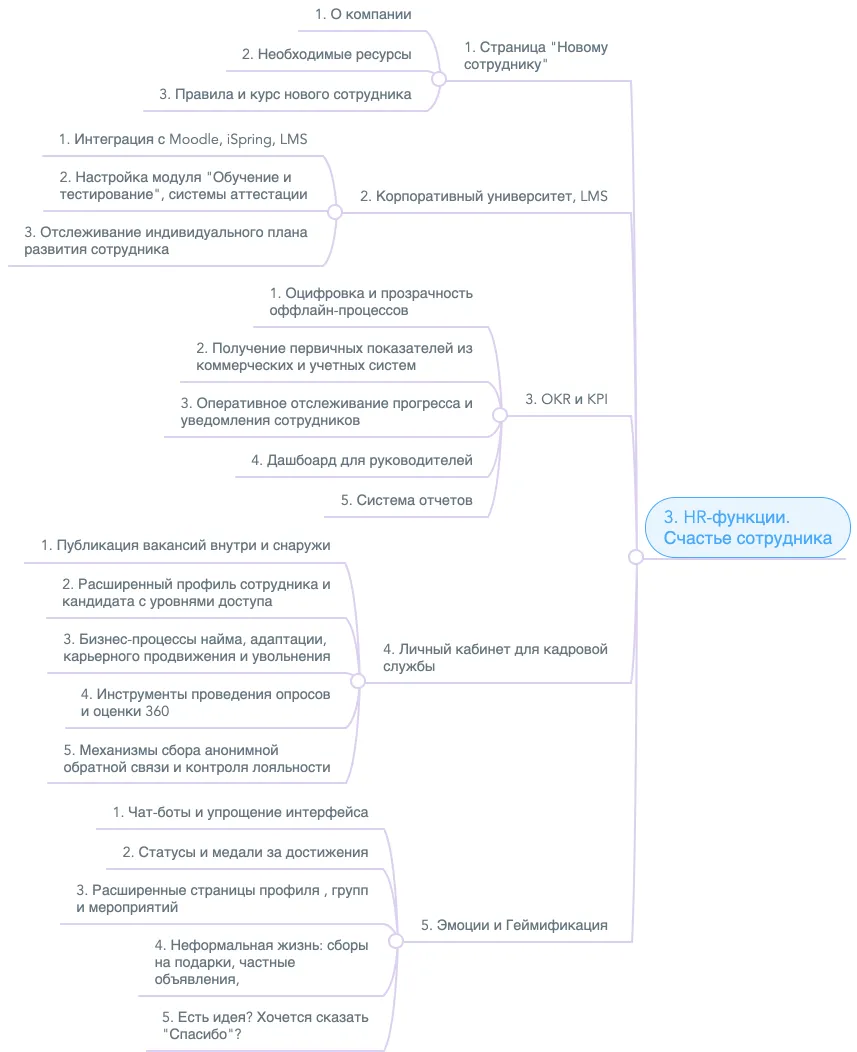

HR-функции

Вопросы перед третьей стадией “Счастье сотрудников и HR-функции”

  • Какие формальные и неформальные шаги проходит новый сотрудник? Как организован процесс адаптации новичка к работе сейчас? Например:
  1. есть стартовое обучение стандартам, “курс молодого бойца”?
  2. нужно сдать тесты или получить допуск?
  3. есть формат “ознакомительной экскурсии” по предприятию?
  • Как организовано обучение сотрудников новым знаниям? Например:
  1. есть курсы и испытания, все проходит оффлайн;
  2. такого процесса нет, он должен быть построен.
  • Есть ли процесс и специальное ПО для построения “Корпоративного университета”? Внедрена ли Learning Management System?
  1. да, например iSpring или Moodle;
  2. нет, но планируется.
Если на два предыдущих вопроса ответ “нет, но будет”, рекомендуется настроить и адаптировать стандартный для Битрикс24 модуль “Обучение и тестирование”. Его возможностей достаточно для работы в первые несколько лет.
  • Есть ли процесс замера, анализа и публикации количественных показателей? Как описаны KPI?
  • Внедрена ли методика OKR (Objectives and Key Results «цели и ключевые результаты») в компании?
  • Какие программные продукты используются для планирования и отслеживания работы по OKR и системы KPI?
  • Готова ли HR-служба к переносу процессов в цифровую среду?
  • Как организован процесс публикации вакансий?
  • Какие особенности есть у процессов найма, увольнения, адаптации, перевода? В этом пункте речь идет о формальной стороне вопроса, кадровом делопроизводстве;
  • Готова ли компания к применению геймификации в рабочих процессах и коммуникациях? Какие задачи стоят перед процессом геймификации?

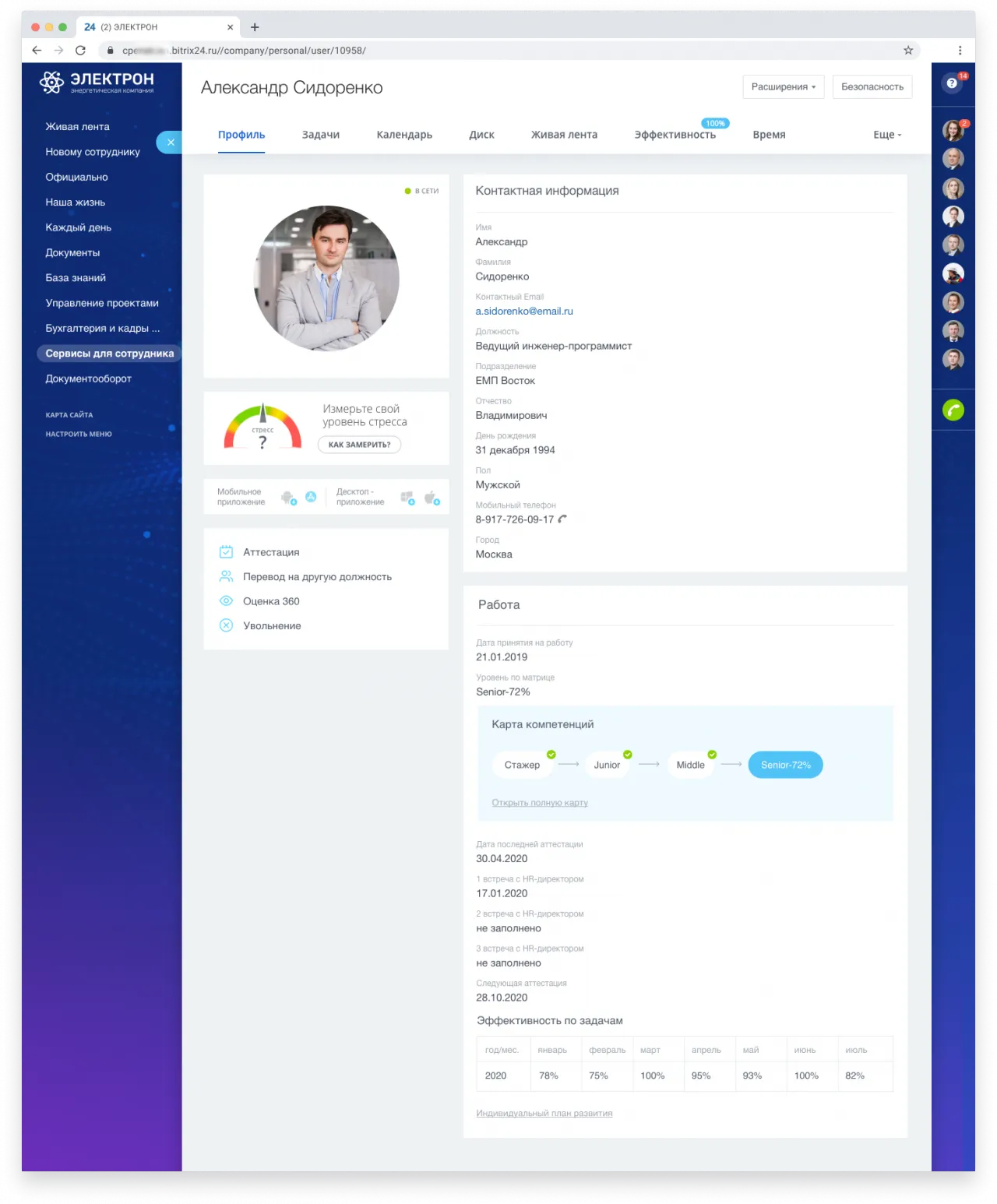

ЭЛЕКТРОН - Персональная страница сотрудника Результаты

Ожидаемые результаты третьей стадии:
  1. Люди не испытывают стресса при старте работы;
  2. Работа в портале наполнилась эмоциями;
  3. Процессы обучения и развития сотрудников ведутся в интранет-портале и прозрачны;
  4. Достижения и KPI сотрудников, прогресс по OKR прозрачны (в той мере, как это нужно компании);
  5. Кадровая служба быстрее и проще решает как технические, так и стратегические задачи;
  6. Сотрудники с удовольствием общаются в Б24 по всем вопросам.

Готовые материалы ИНТЕРВОЛГИ для успеха третьей стадии

Третья стадия должна дать радость работы. Она очень важна для будущего компании и ее внутреннего климата. Когда HR-службе проще работать, ее сотрудники чаще улыбаются. Это важно.

Ресурсы

Таблица требуемых ресурсов для третьей стадии внедрения требует обстоятельного разговора с HR-службой и планирования. ИНТЕРВОЛГА проведет обследование и подготовит проект.

Ресурс

Примерно рабочих часов

Границы бюджета

ИТ-служба

Заявка на уточнение

Корпоративный университет

HR

Ключевые руководители

Компания-внедренец с компетенциями интегратора

Стадия 4 “Продажи”

Деньги – кровь бизнеса.
Продажи клиентам – ключевой вопрос для всех коммерческих компаний. При построении интранет-портала крупной компании тема продаж возникает не сразу.

Почему? Ведь Битрикс24 позиционируется как CRM-система, инструмент продаж? Есть много готовых инструментов для работы с клиентами: открытые линии, продажи в чатах, аналитика вероятности сделки..?

Во-первых, компания в 150 человек всегда имеет процессы продаж и работы с клиентами. Они могут быть неоптимальными, но они есть. Продажи – не главная боль, не ради этого начинается внедрение портала.

Во-вторых, эти процессы почти всегда довольно сложные. Много видов контрактов, оптовые цены, отложенные оплаты, проектные продажи, претензии. Битрикс24 CRM для такого “из коробки” не подходит.

Нужна адаптация CRM под процессы крупной компании, блок управления дилерами, управленческие отчеты, контроль дебиторской задолженности и аналитика работы сотрудников отдела продаж.

Именно это и делается на 4 стадии “Продажи”.

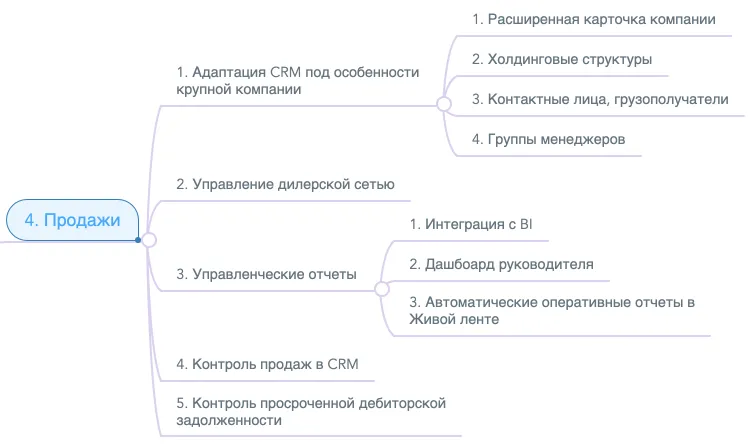

Настройки Битрикс24 для отдела продаж

Вопросы перед четвертой стадией внедрения Б24 в крупной компании “Продажи”

  • Как сейчас оцифрованы процессы продаж и работы с клиентами в компании? Есть ли CRM, регистрация обращений клиентов, аналитика продаж в разрезе рекламных каналов? Если да, рассматривает ли отдел продаж Битрикс24 как новую платформу?
  • Какие учетные особенности работы с клиентами есть на предприятии сейчас? Например “Холдинговые структуры клиента”, когда по сути в одном клиенте могут быть множество:
  1. юридических лиц;
  2. счетов для оплаты;
  3. контактных лиц;
  4. грузополучателей.
  • Бывает ли что одного клиента ведут несколько менеджеров компании (на разных стадиях или по разным вопросам)?
  • Есть ли в компании дилерская сеть? Если да, какие вопросы управления сетью наиболее актуальны:
  1. Маркетинг, сбор и передача лидов дилерам;
  2. Контроль процесса продаж (стадии, стандарты, нормы скорости ответа, чеклисты);
  3. Онлайн-каталог товаров с дилерскими и клиентскими ценами и наличием по складам;
  4. Закупка дилерами у производителя Контроль отгрузок клиенту, логистика.
  • Нужно ли собирать контакты конечных клиентов (с которыми работают дилеры) для проведения рекламных акций, аналитики продаж и улучшения процессов?
  • Из какой системы в Битрикс24 можно импортировать первичные данные для управленческих отчетов? Например:
  1. 1С: Управление торговлей;
  2. Microsoft Power BI;
  3. MS Dynamics;
  4. такой системы нет, данные нужно собирать из CRM Битрикс24
  • Какие данные нужно предоставлять в оперативных отчетах руководителей среднего звена, а что вынести в дашбоард топ-менеджера?
  • Кто отвечает за контроль ПДЗ (просроченной дебиторской задолженности)? Где прописаны пределы ПДЗ по типам контрагентов, правила остановки отгрузок, передачи проблемы в юридическую службу?
Результаты

Ожидаемые результаты четвертой стадии:
  1. После адаптации CRM Битрикс24 адекватна реальным процессам в отделе продаж;
  2. Управление продажами в дилерской сети стало проще;
  3. Руководители среднего звена и топ-менеджеры получают аналитику по текущим показателям;
  4. Качество контроля дебиторской задолженности выросло;
  5. Сотрудники отдела продаж активно работают в своем разделе интранет-портала.

Готовые материалы ИНТЕРВОЛГИ для успеха стадии “Продажи в крупной компании”

Четвертая стадия включает службу продаж и дилеров в единое информационное поле компании. Это еще 1 шаг на пути решения ключевой задачи: программ меньше, улыбок больше, руководству понятнее.

Ресурсы

Оценка требуемых ресурсов для стадии “Продажи” внедрения требует консультаций с отделом продаж и анализа процессов. ИНТЕРВОЛГА проведет обследование и подготовит проект.

Ресурс

Примерно рабочих часов

Границы бюджета

ИТ-служба

Заявка на уточнение

Отдел продаж

Ключевые руководители

Компания-внедренец с компетенциями интегратора

Стадия 5. Личные кабинеты

Личный кабинет – каждому!
Онлайн-личные кабинеты для решения специальных бизнес-задач завершают большую пятерку внедрения. Эти кабинеты связывают в едином информационном поле сотрудников, руководителей, клиентов и дилеров.

Личные кабинеты интегрированы с бизнес-процессами компании и делают работу в целом быстрее и лучше. Возможности Личных кабинетов

Вопросы перед пятой стадией внедрения Б24 в крупной компании “Личные кабинеты”

Функции каждого кабинета связаны с процессами компании. ИНТЕРВОЛГА имеет богатый опыт запуска личных кабинетов каждого типа, мы знаем что нужно “почти всем” и включаем это в наши разработки.

Но всегда в компании есть специфика и особенности, которые нужно учитывать при внедрении. Например, последовательность запуска или особенности процессов в ЛК.

Руководитель проекта должен выбрать 3-5 видов бизнес-пользователей или партнеров, работа с которыми “болит” сильнее всего: бюрократия, проблемы, жалобы, низкая скорость и эффективность.

Нужно понять, как реализованы процессы сейчас? Какие личные кабинеты нужны?

Результаты

Ожидаемые результаты стадии запуска личных кабинетов:
  1. Коммуникации с “внешним миром” вплетены в интранет-портал: дилеры, контрагенты, клиенты.
  2. Бизнес-процессы интранет-портала покрывают всю компанию.
  3. Руководителям легко отслеживать вовлеченность по работе с претензиями, дилерами и специалистами.
  4. Скорость коммуникаций по всем направлениям выросла за счет удобных личных кабинетов.
  5. Контрагенты, дилеры, партнеры, сотрудники говорят “спасибо, стало хорошо”.

Готовые материалы ИНТЕРВОЛГИ для успеха стадии “Личные кабинеты”

Пятая стадия включает в единое информационное поле компании специалистов, партнеров и контрагентов. Компания решила задачу оцифровки своей деятельности.

Ресурсы

Оценка ресурсов для завершающей стадии “Личные кабинеты” внедрения требует проработки нюансов процессов. ИНТЕРВОЛГА проведет обследование и подготовит проект.

Ресурс

Примерно рабочих часов

Границы бюджета

ИТ-служба

Заявка на уточнение

Отдел партнерских и дилерских продаж

Юр.отдел

Бухгалтерия

Компания-внедренец с компетенциями интегратора

Полная версия дорожной карты

Карта внедрения для всех компаний немного разная. Мы готовы поделиться своими знаниями и помочь вам достичь целей.

Дизайн Битрикс24 в корпоративном стиле

Интранет – часть имиджа. Крупной компании нужен интранет-портал, соответствующий стилю и брендбуку.

Типичный состав работ по адаптации дизайна интранет-портала выглядит так:
  1. Загрузка логотипа, выбор цветовой гаммы;
  2. Разработка дизайна страницы входа;
  3. Разработка дизайна приветственной страницы “новому сотруднику”;
  4. Брендирование разделов “Официальная информация”, “Наша жизнь”;
  5. Разработка пакета “корпоративных фоновых изображений” в стилистике компании.
В зависимости от конкретных задач иногда дополнительно брендируются специальные разделы.

Управление проектом внедрения интранет-портала. Сроки и стоимость

Описанная в статье дорожная карта – основа для конкретного проекта внедрения. В реальных задачах план проекта адаптируется под приоритеты Заказчика. Поэтому первый шаг – предпроектный анализ.

Цель анализа – фиксация требований к конкретным стадиям и детальное планирование первой стадии. Вы получите дорожную карту своего проекта с оценками сроков, стоимости и требуемых ресурсов.

Предпроектный анализ стоит 98 тысяч рублей и занимает три недели. Наши специалисты соберут информацию у ключевых руководителей и подготовят план реализации. План мы презентуем лично.

Продуманные и ответственные оценки мы дадим после погружения в ваш проект. Для понимания масштаба скажем: каждая стадия занимает минимум 2 месяца и стоит от 500 тысяч рублей.

Итого

Внедрение интранет-портала в крупной компании позволяет:
  • уменьшить число переключений между разными программами для сотрудников;
  • сократить бумажный документооборот;
  • создать единую информационную среду;
  • повысить эффективность по всем направлениям работы за счет интеграции с корпоративным ПО;
  • сделать сотрудников, менеджеров, руководителей в компании счастливее.
ИНТЕРВОЛГА внедряет интранет-порталы на базе Битрикс24. Свяжитесь с нами для проведения предпроектного анализа, сбора требований, оценки и планирования.
Поделиться
18.08.2020
Оцените статью
Мы работаем по одному из двух форматов:
  • аренда команды (от 2 человек, не менее 3 месяцев);
  • итерации с фиксированной ценой (1-3 месяца длительностью).
ИНТЕРВОЛГА предоставляет:
  • регулярные онлайн-планерки с заказчиком;
  • квалифицированных специалистов;
  • организованную команду (находятся в одном помещении, что упрощает решение рабочих вопросов);
  • полную прозрачность и регулярность отчетов о результатах.
Ключевые услуги:
  • нагруженный интернет-магазин;
  • личный кабинет;
  • оптовые продажи — B2B-платформа;
  • маркетплейс;
  • технический аудит сайта;
  • Битрикс24 — корпоративные HR-порталы;
  • Битрикс24 — построение CRM-системы;
  • Битрикс24 — личные кабинеты сотрудников;
  • Битрикс24 — аудит портала;
  • 1С — интеграция с другими системами;
  • 1С — доработка системы;
  • маркетинг — комплексное интернет-продвижение;
  • маркетинг — продвижение для B2B.

Статьи по теме

Анатомия системной деградации: можно ли довести Битрикс24 до предела производительностиСотрудникам крупного российского вуза приходилось идти на ухищрения, чтобы продолжать работу в постепенно замедляющемся Б24. В статье описали поиск причин и наш...
Ручное планирование доставки — в прошлом. Кейс интеграции Битрикс24 и Яндекс МаршрутизацияСтроить маршруты доставки вручную — долго, дорого, больно. Дешевле и правильнее — отдать задачу алгоритмам. В статье расскажем об интеграции Б24 и Яндекс Маршру...
Доработка календаря в мобильном Битрикс24: ускоряем работу «полевых» сотрудниковКогда сотрудники «бегают» между приложениями и вкладками, это отнимает время и чревато ошибками. Завели всю работу в одно окно смартфона для экономии сотен часо...
Дашборд для РОПа: история одного быстрого и недорогого экспериментаНа примере разработки для своей CRM показываем, как ИИ помогает быстро проверить гипотезу, снять риски и получить рабочий инструмент без долгого цикла внедрения...
Три дашборда на границе плана и провалаНадоело возиться с таблицами продаж в Excel? Нам тоже. Поэтому разработали для своей CRM дашборды, которые помогают держать руку на пульсе и выполнять план прод...
График занятости сотрудников в Битрикс24: кому и зачем пригодитсяКаждый руководитель мечтает эффективно управлять ресурсами команды. Рассказываем о том, как переехали с гуглдоков на кастомное приложение в Б24 с Jira-интеграци...
Хотите получать лучшие статьи от INTERVOLGA раз в месяц?
Подпишитесь на рассылку — спамить не будем
